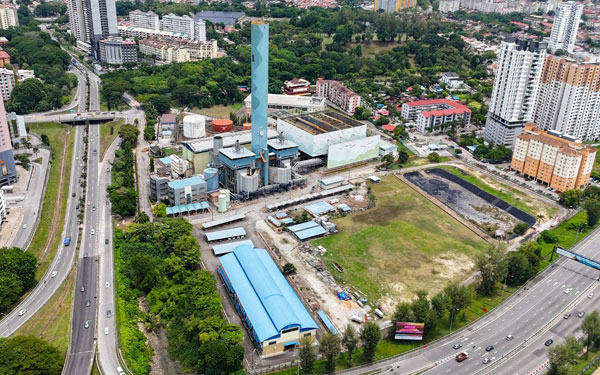

牛汝莪发电厂停运在即,槟州发展机构(PDC)与国能子公司国能发电私人有限公司(TNB Genco)合作为该发电厂重新供电和升级供电能力,进行可行性研究。
双方周四晚在副首相兼能源及水务转型部长拿督斯里法迪拉尤索夫见证下,签署谅解备忘录。
法迪拉较后在记者会上指出,槟州的绿色能源供应潜力非常大,尤其是已运营超过20年的牛汝莪发电厂;此次双方合作开发该发电厂能源资源,将确保槟州能源供应的安全与稳定,同时有助提高槟州的就业机会和经济。
慕哈末纳兹里:建议安装基础
TNB Genco董事经理慕哈末纳兹里致词时指出,双方建议在牛汝莪发电厂安装航改型燃气轮机(氢就绪设备)及电池储能系统(Battery Energy Storage System, BESS),一旦完成将成为在此类别中最现代化的发电厂之一,具有独特设计,环保且与周围环境和谐统一。此项目也能降低成本,因为现有的基础设施如天然气管道和输电线已经就绪。
他提到,这项可行性研究须在12个月内拍板,若一切顺利,在2026年初获得批准信,预计BESS项目将在2027年达到商业运营目的,而航改型燃气项目则在2028年底运作。
他透露,项目实施计划预计分两个阶段完成,首阶段包括在9英亩的空地上安装300兆瓦(MW)供电能力的的航改型燃气轮机,以及200兆瓦时(MWh)供电能力的电池储能系统,具体取决于可行性研究的结果;次阶段则是在其余地点安装900兆瓦(MW)的电池储能系统。
他也提到,牛汝莪发电厂已运营超过20年,满足了槟城的电力需求。该站拥有330兆瓦的发电能力,为槟城提供了约40%的电力需求。
他说, 槟城被誉为“矽谷”,许多重工业和微晶片工厂在此营运,这些工业对电压波动非常敏感,这可能对这些工厂产生负面影响。
“此外,随着数据中心的增加,这将使得电力需求激增。”
他续说,随着政府希望在2035年实现40%可再生能源组合目标,并在2050年达到70%的目标,这可能会增加发电的不稳定性,特别是在北马地区,因为这里预计会有大量的太阳能装置,因为这里的日照条件更好。
“因此,一旦牛汝莪发电厂停止运作,若没在槟岛部署能快速支援大功率或电压下跌的发电厂,完全依赖跨海供电将具有风险,因此就有了上述计划的建议。”
阿兹峇卡:实施3计划供电
槟州发展机构首席执行员拿督阿兹峇卡指出,该机构及旗下子公司在积极规划实施的绿色工业园、太阳能发电场和电池储能系统(BESS)的开发,未来预计将达45兆峰瓦(MWp)的供电能力。
另外,他提到,该机构发展地区的电力需求预计达239兆瓦,包括槟城科学园北部用电量(51兆瓦)、槟城科学园南部(22兆瓦)、桂花城科技园(72兆瓦)、峇都加湾工业园3(87兆瓦)、峇都茅The Coast(7兆瓦),根据以上的电力需求预测,牛汝莪发电厂的发展计划相信将能应付以上电力需求。
再里尔:槟州快速发展 能源需求很迫切
槟州基本设施、交通及数码事务行政议员再里尔代表首长致词时指出,槟州快速发展,2023年更创下719亿令吉史上最高的投资額,如此大的投资当然会转化为新工厂的建设、现有工厂的扩建及新就业机会的产生。为了适应这种发展,对能源的需求非常迫切。
他续说,除了工业以外,许多大型基础设施项目也在进行中,包括槟城国际机场扩建项目预计于今年9月动工,珍珠线轻快铁项目年底动工,而升旗山缆车项吊缆则刚由首相亲自动土。还有槟州最大规模的发展项目即总面积达2300英亩的矽谷岛计划,新岛屿将建设一个100%使用可再生能源的绿色工业园。
“因此,牛汝莪发电厂的电池储能系统的开发,将有助于满足这一需求。”
“槟州发展机构(PDC)与国能子公司国能发电私人有限公司(TNB Genco),双方将合作为该发电厂重新供电和容量升级项目的,进行可行性研究。
出席者包括槟州秘书拿督罗斯里艾沙、能源转型部秘书长拿督末再迪、国能总裁兼首席执行员拿督梅格贾拉鲁丁等。
